透水混凝土在保留传统混凝土特性的基础上颠覆了其色彩单一灰色,呈现出缤纷多样的色彩表现。运用不用的颜色使地面与建筑、景观相融合,创造出温馨和谐的生活环境!

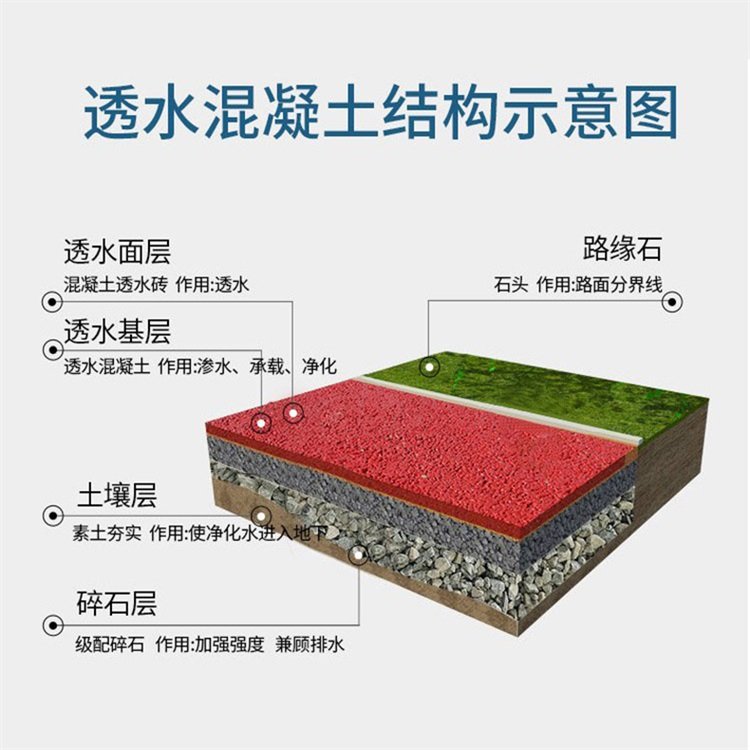

透水混凝土地坪由骨料、水泥、水等组成,多采用单粒级或间断粒级的粗骨料作为骨架,细骨料的用量一般控制在总骨料的 20% 以内;水泥可选用硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥;掺合料选用上海景琪景观科技有限公司生产的专用增强剂。

投料时先放入水泥、掺合料、粗骨料,再加入一半的水用量,搅拌 30s ;然后加入添加剂,搅拌 60s;加入剩余水量,搅拌 120s 出料。透水铺装在美国从上世纪七、八十年代就开始研究和应用,不少国家都在大量推广,如德国预期要在短期内将90%的道路改造成透水铺装,改变过去破坏城市生态的地面铺设,使透水铺装路面取决得广泛的社会效益。

透水混凝土地坪铺筑
a. 基层处理:清扫基层表面,表面应无尘土、树枝、纸屑等杂物,并在摊铺前润湿基层表面。
b. 布料:透水地坪摊铺时应考虑振实预留高度。透水地坪采用人工布料时,应用铁锹反扣,严禁抛掷。透水地坪摊铺时间长于30min或遇大风天气时,现场混凝土要及时覆盖塑料布,防止透水地坪水分过快散失。
c. 振捣:素色层透水地坪布料完成后,用刮杠刮平,并用平板振捣器进行振捣,振捣完成后摊铺面层彩色透水地坪或彩色露骨料透水混凝土,然后刮平,对缺料的地方及时补料,并用透水地坪专用设备进行表面振捣及整平,直至与模板等高为止。
d. 表面修整:对碾压后的路面应及时修饰透水混凝土的边角,对于缺料的部位应填料修整,对于较干部位可先均匀喷洒一层水,再加料修整。
e. 透水混凝土露骨料时,在表面平整、密实度达到要求后对表面均匀的喷刷一遍清洗剂,然后覆盖塑料薄膜;在喷刷完成后6—8小时(根据天气情况而定)采用高压水枪对表面冲洗,冲洗时注意清洗剂必须要清洗干净但不能出现掉子等现象;
f.养护:透水地坪表面修整完毕后,应及时少量喷水并覆盖塑料薄膜进行养护,养护周期和普通混凝土相同,养护期间应在路面周围设置围挡,严禁上人,上车。
